Der Stadttunnel Feldkirch – ein Generationenprojekt

Willkommen in der Welt des Stadttunnels Feldkirch!

Auf dem Weg zur Entlastung - Stadttunnel Feldkirch

Neues rund um den Stadttunnel

Zahlen zum Stadttunnel

1
unterirdischer Kreisverkehr
70 m
Durchmesser
4
Tunneläste
3.950 m
Gesamttunnellänge
25 %
weniger Verkehr an der Bärenkreuzung insgesamt
60 %
weniger LKW an der Bärenkreuzung

Infozentrum & Führungen

Den Stadttunnel Feldkirch verstehen und erleben: Im Infozentrum auf dem Schulbrüderareal erfahren Sie alles über das Gesamtprojekt und seinen Nutzen. Das Infozentrum ist von Montag bis Samstag zwischen 8 und 19 Uhr frei zugänglich.

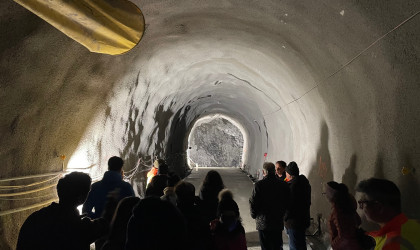

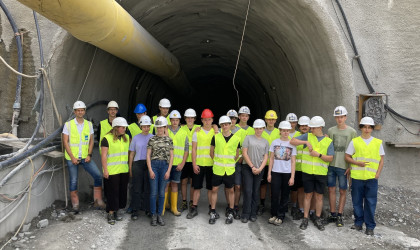

Neu: Stadttunnel-Führungen
Sehen, wie Vorarlbergs Zukunftsprojekt entsteht: Bei unseren Führungen blicken Sie hinter den Bauzaun und sind mittendrin im Tunnelbau.

Führung anfragen

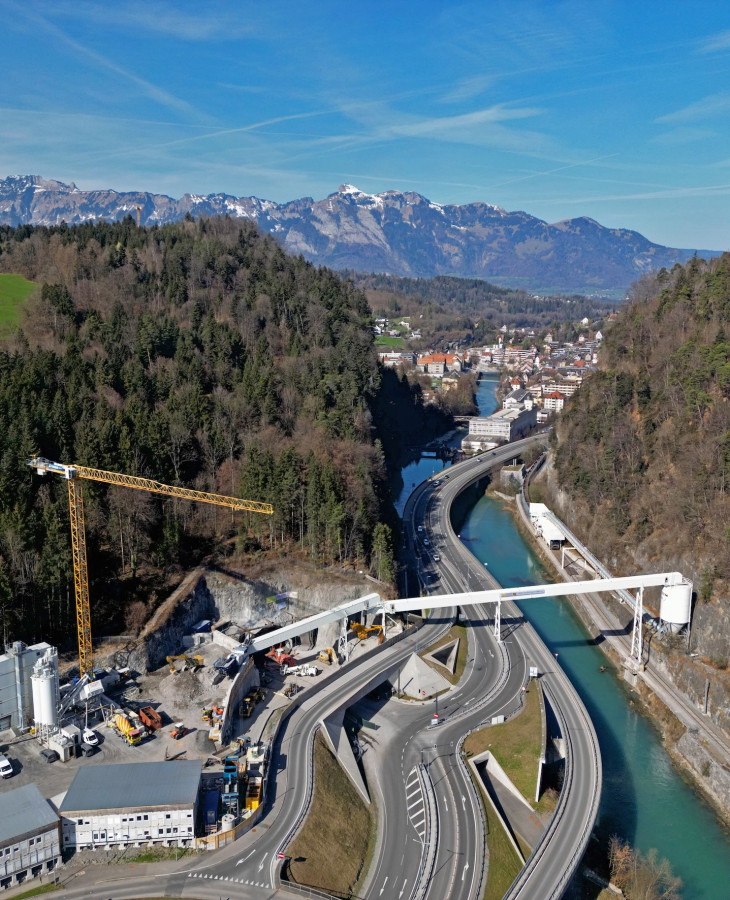

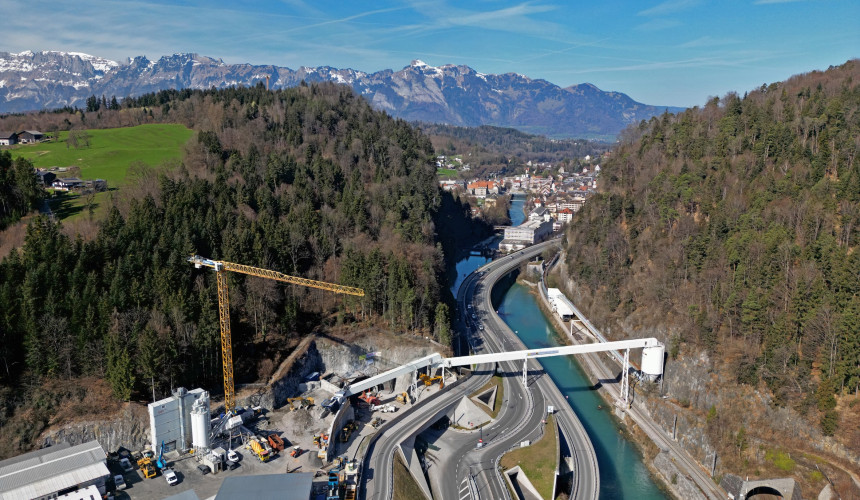

Laufende Baumaßnahmen

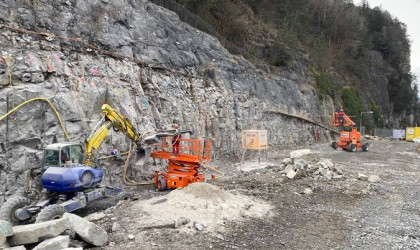

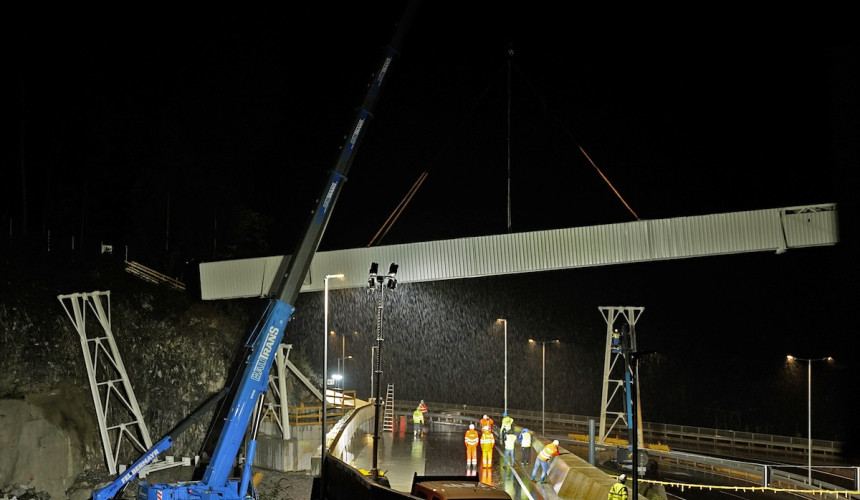

Der Stadttunnel umfasst insgesamt 3.950 Tunnelmeter und einen unterirdischen Kreisverkehr mit 70 Meter Durchmesser. Teil des Projekts sind außerdem zahlreiche Baumaßnahmen in den Portalbereichen wie Radwegunterführungen, Radwegbrücken oder Straßenumlegungen sowie sogenannte „begleitende Maßnahmen“ im entlasteten Straßennetz.

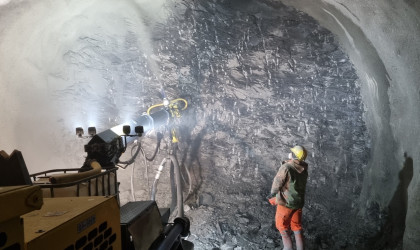

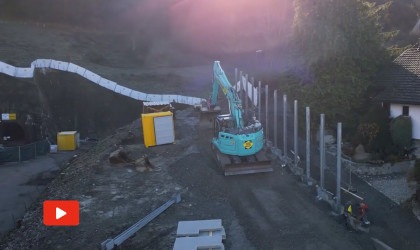

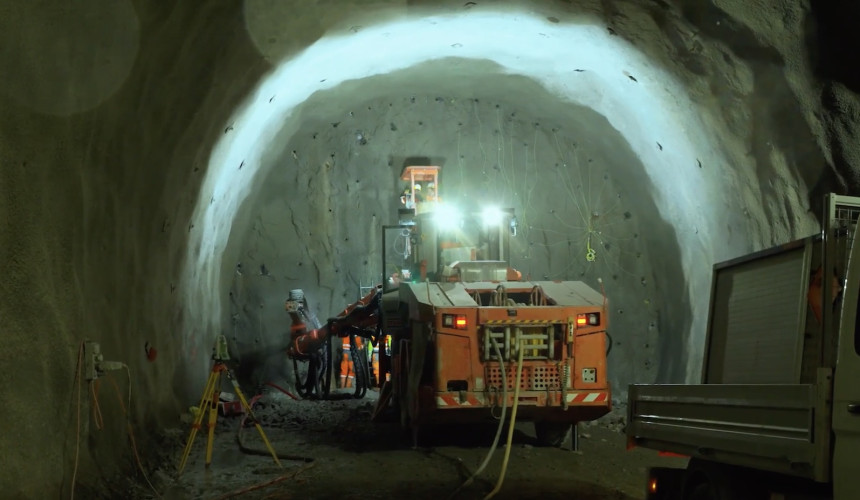

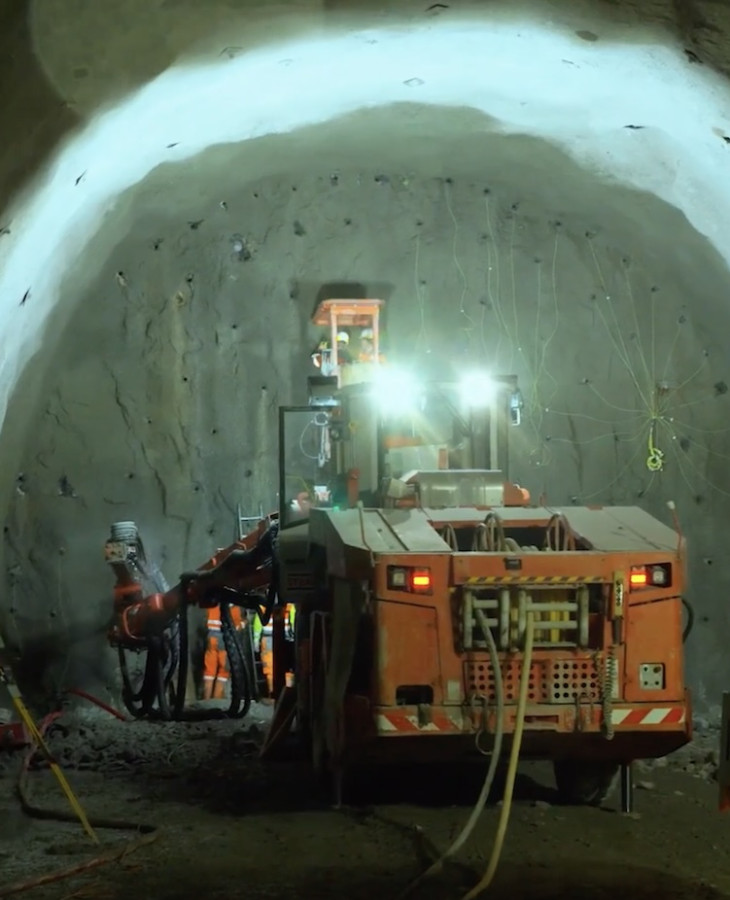

ca. 12 Monate Vortrieb

8%
Beginn: September 2026 Abschluss: September 2027

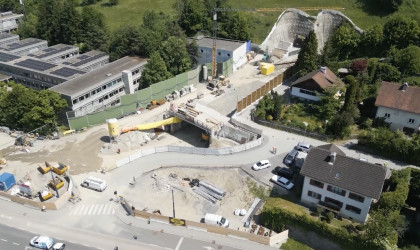

ca. 15 Monate Bauzeit

75%
Baubeginn: November 2025 Fertigstellung: Februar 2027

ca. 6 Monate Bauzeit

100%
Baubeginn: April 2026 Fertigstellung: Oktober 2026

893 Meter Länge

100%
0 Meter 893 Meter

641 Meter Länge

100%
0 Meter 641 Meter
